六分公司涿州雨污项目泵站深基坑经受住暴雨考验

发布时间:2021年08月10日

成功,沧州区域强降水頻繁,六分厂家涿州雨污分科该监理单位开始预控,预防措施得力官网,水电站深基坑以一流的工程建筑安全性能经得住住了大雨四大考验,进行作业顺畅。

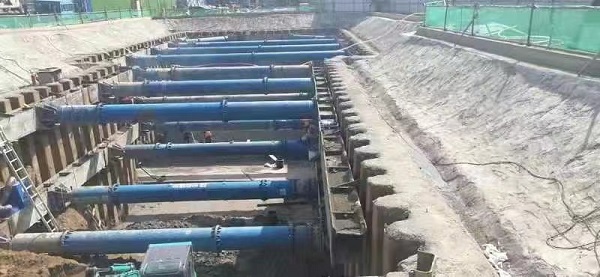

涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。

施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。

六月28日,涿州市景象台持续发布信息雷暴预警信号。基坑是这一次防汛任务的突出,投资施工单位分批布署,积极性回应,在基坑附过码放沙袋,加固改造挡水沿,在低凹地方设有保持保持稳定的抽水泵电机,使地面水能直接排清,解决基坑被水浸水。雷暴回归时,监管成员坚守部门部门,大力加强对突出地方和排水沟系统安全设施的排查,狠抓排水沟系统通行,如果一旦找到紧急情况,直接安排好成员救援。随着方案得力官网、方案完美,泵房深基坑如果没有造成塌方、淹水状况,坡面保持稳定,树牢了深圳四建优秀的客户人物形象。大雨过了,但梅雨季节铺设会存在的的的风险还是会存在的。坚持问题导向骤,该建安公司将再次抓好对环境及深基坑的查看,直接填补防汛油料,全部升级面对各种类型突发事件的意识。(六分店)
Copyright © 2020-2019 河北省河北四建有限公司 版权所有
河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建
